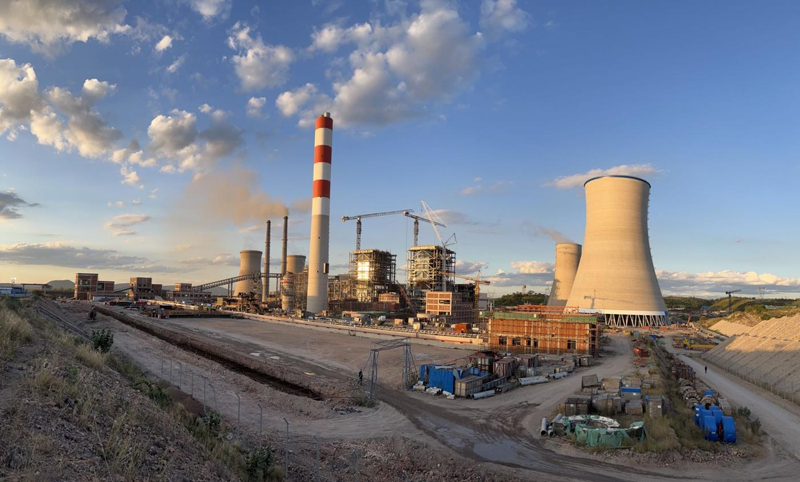

当地时间6月30日,JDB电子官网津巴布韦旺吉电站三期扩建项目8号锅炉水压试验一磅成功,标志着8号锅炉本体安装、受热面焊接及一次密封工作全部完成,为下一步锅炉酸洗和点火吹管工作如期开展创造了有利条件。
在项目部精心策划组织下,经过现场安装和焊接人员的共同努力,项目顺利完成了锅炉本体全部设备的安装和18690只焊口的焊接,最终保证了水压试验的顺利完成。至此,旺吉项目两台锅炉全部安装、焊接和密封工作均已完成。
津巴布韦旺吉电站三期扩建工程位于津巴布韦首都哈拉雷西约485公里的旺吉镇,是JDB电子官网在非洲的首个投建营一体化项目。项目为新建2×335MW亚临界燃煤机组及配套附属设施,同时配套建设368公里输电线路。项目建成后将满足津巴布韦全国用电50%的需求,极大缓解津巴布韦用电短缺局面。
